평택동부고속화도로 민간투자사업

실시계획 변경 승인 고시



[참고]

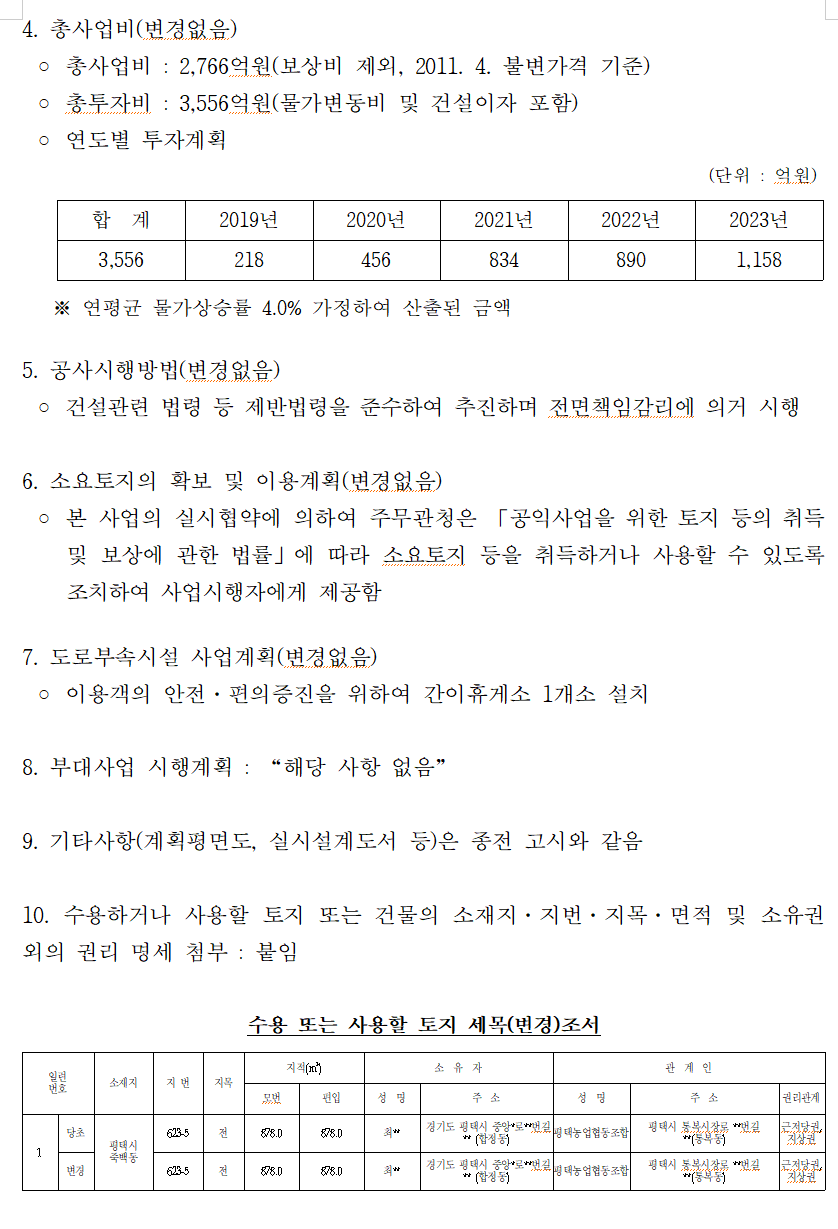

평택 동부고속화도로 민간투자사업

2020년 12월 10일 “첫삽”은

https://nacodeone.blogspot.com/2020/12/2020-12-10_9.html



평택동부고속화도로 민간투자사업”

토론회 개최는

https://nacodeone.blogspot.com/2018/09/blog-post_40.html



평택시, 동부고속화도로

민간투자사업 언론브리핑

- 사업추진과 병행하여

 민원해소 방안모색 방침 밝혀는

https://nacodeone.blogspot.com/2018/10/blog-post_29.html

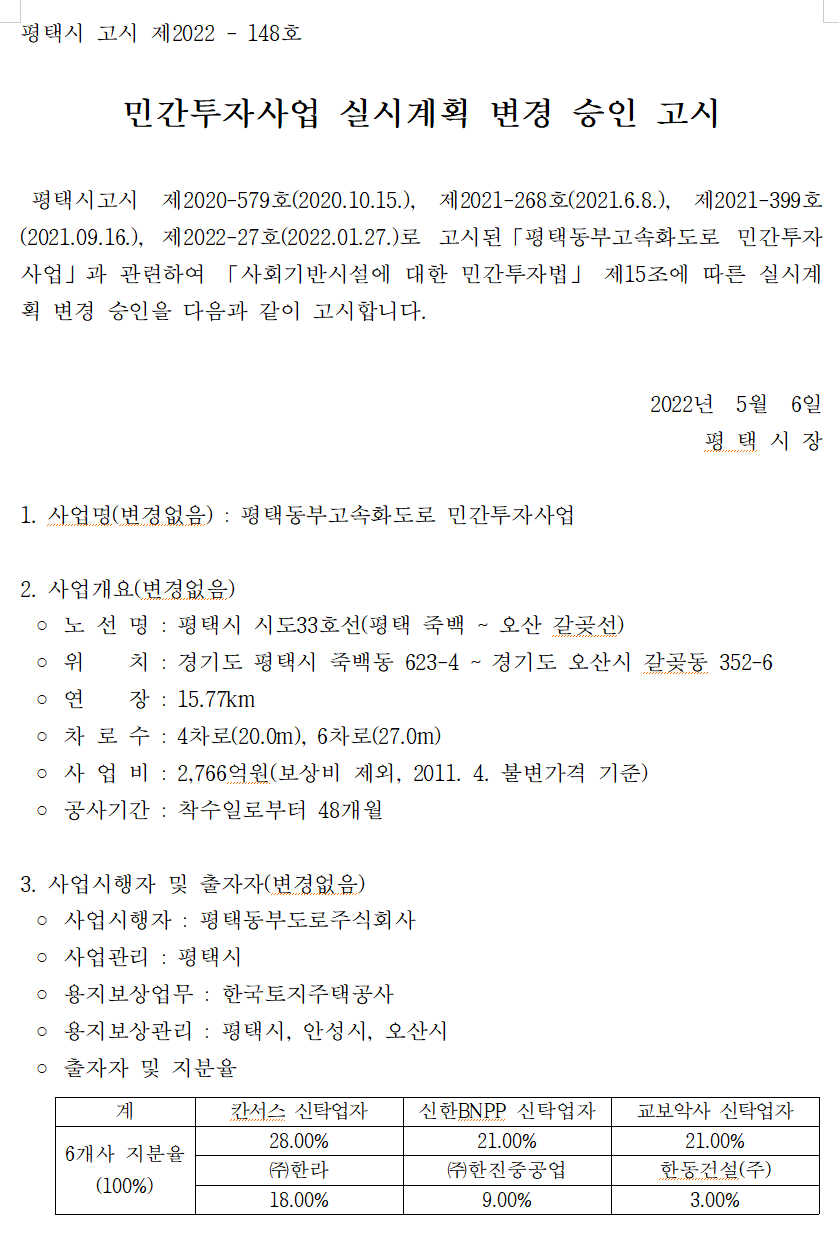

평택시고시 제2020-579호(2020.10.15.),

제2021-268호(2021.6.8.),

제2021-399호(2021.09.16.),

제2022-27호(2022.01.27.)로 고시된

「평택동부고속화도로 민간투자사업」과

관련하여

「사회기반시설에 대한 민간투자법」

제15조에 따른 실시계획 변경 승인을

다음과 같이 고시합니다.



2022년  5월  6일

평 택 시 장





1. 사업명(변경없음) :

  평택동부고속화도로 민간투자사업



2. 사업개요(변경없음)

◦ 노 선 명 : 평택시 시도33호선

  (평택 죽백 ~ 오산 갈곶선)

◦ 위    치 : 경기도 평택시 죽백동 623-4 ~

  경기도 오산시 갈곶동 352-6

◦ 연    장 : 15.77km

◦ 차 로 수 : 4차로(20.0m), 6차로(27.0m)

◦ 사 업 비 : 2,766억원(보상비 제외,

   2011. 4. 불변가격 기준)

◦ 공사기간 : 착수일로부터 48개월





이하생략~~
